今年國慶中秋期間,正是公司1、2號發電機組檢修關鍵期,整個檢修工作進入全面開工、重點攻堅階段,公司各專業、各參戰單位500余名生產及管理人員奮戰在檢修現場,加班加點推進各項檢修任務,確保十月底雙機投入備用,為迎峰度冬做好準備。

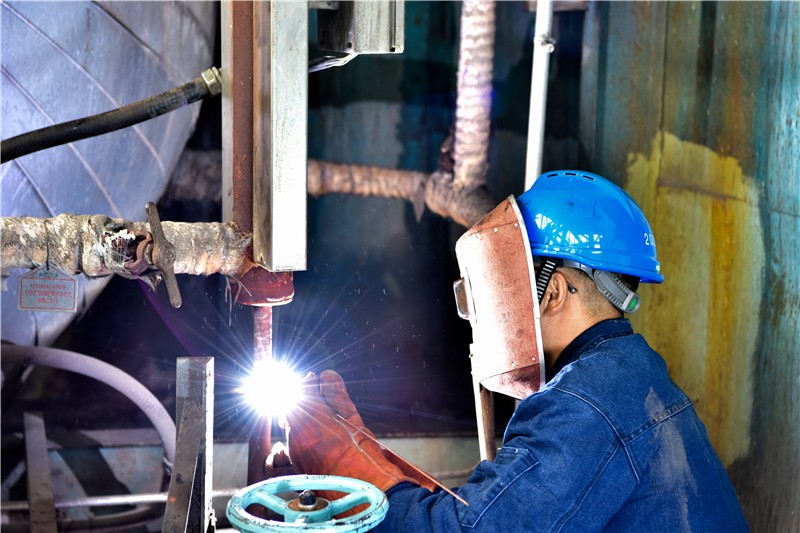

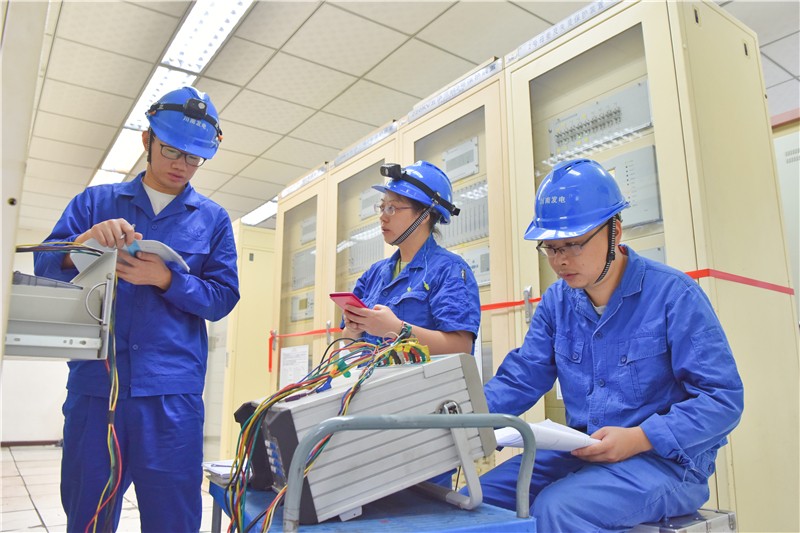

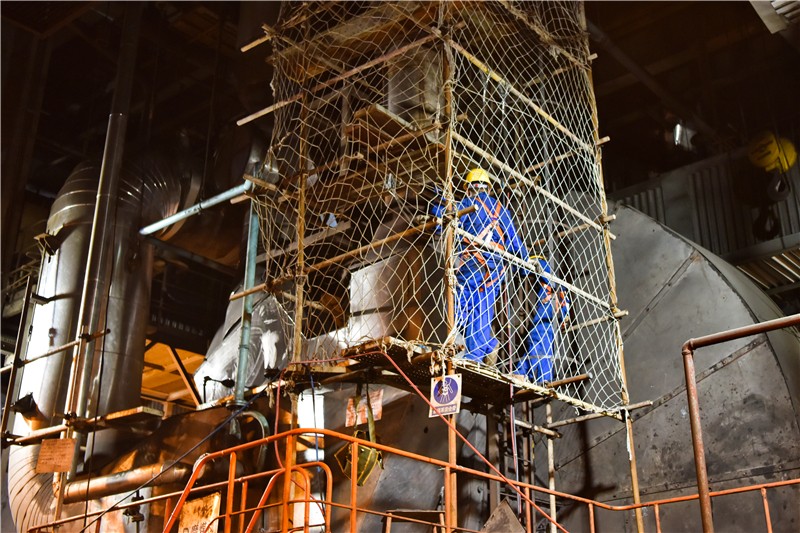

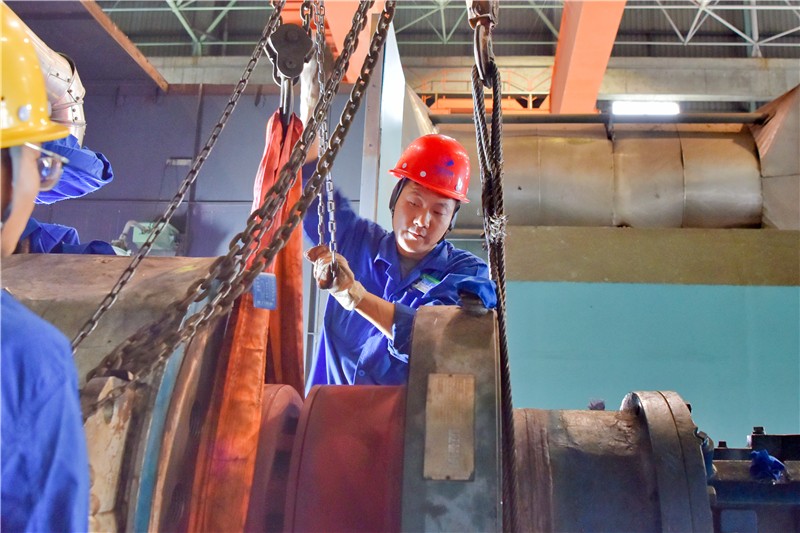

本次兩臺機組及公用系統檢修標準項目共204項,特殊項目12項,技改及科技項目11項,包括2號機組DCS改造、1號爐空預器低溫段蓄熱組件更換、煙囪防腐處理等重大項目。1、2號機組內控工期分別40、30天。為確保設備修后能實現連續安全運行的檢修目標,做到“應修必修、修必修好”,各專業組根據“機組檢修文件包”和實際工作進展情況,克服工期緊張、交叉作業多、施工難度大等困難,倒排工期,掛圖作戰,精確時間進度,在保證檢修質量和施工安全的前提下,加班加點保質量、趕進度。
國慶中秋期間,川南發電人在崗。
